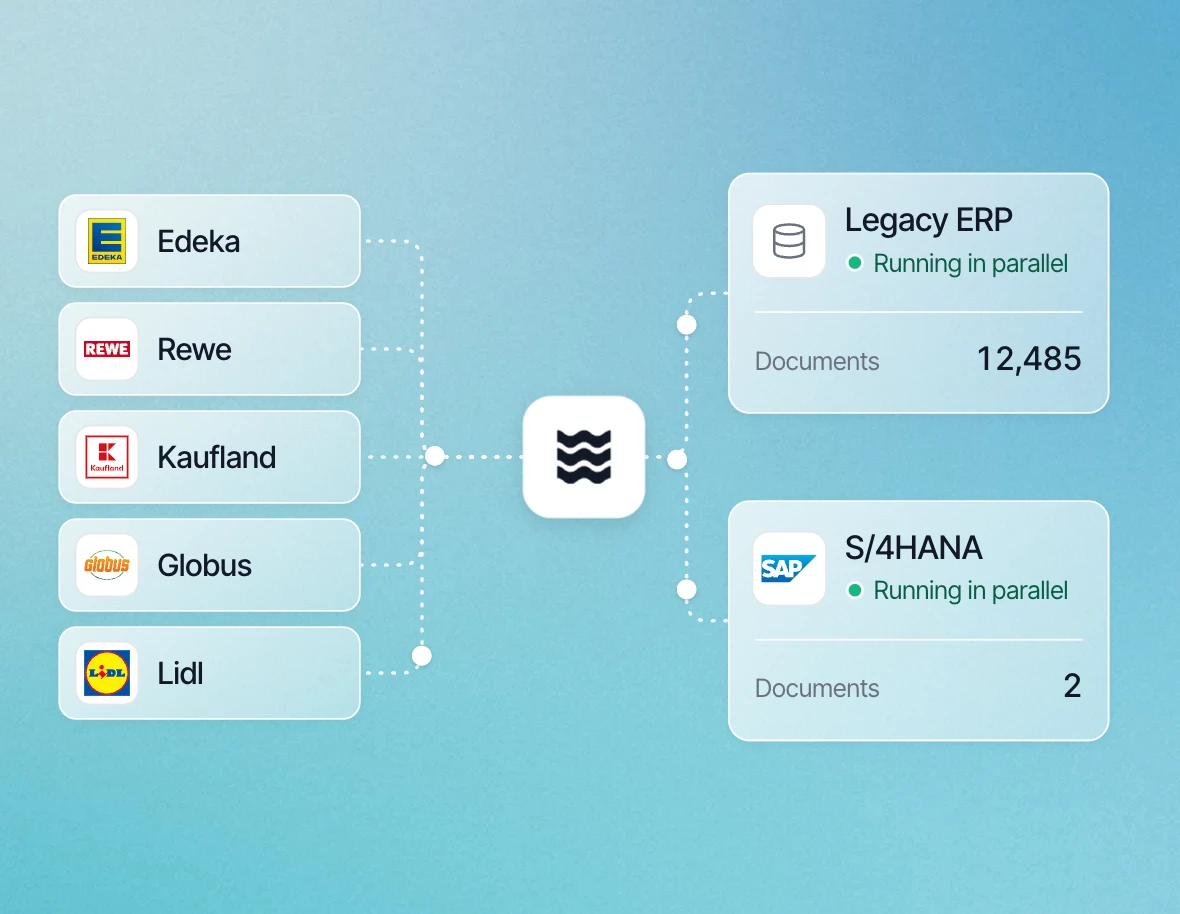

ERP-Wechsel ohne Verlust Ihrer Handelspartner-Anbindungen

Zusammenfassung
Eine ERP-Migration verändert nicht nur interne Systeme. Sie verändert auch, wie Bestellungen, Lieferavis und Rechnungen mit Kunden, Lieferanten und Logistikpartnern ausgetauscht werden.
Diese Anbindungen werden im Projekt oft erst spät berücksichtigt. Dabei enthalten sie partnerspezifische Regeln, Stammdaten und Sonderfälle, die nicht automatisch in das neue ERP-System übernommen werden.
Das Ergebnis: Das ERP-System ist bereit für den Go-live, aber die Handelspartner können noch nicht zuverlässig über das neue System arbeiten.
Dieser Leitfaden zeigt, warum die Anbindung der Handelspartner ein eigener Arbeitsbereich sein sollte und wie Unternehmen ihn in fünf Schritten planen können. Procuros übernimmt die EDI-Migration von Anfang bis Ende, damit sie für Ihr Team nicht zur zusätzlichen Arbeit wird.
1. ERP-Migration bedeutet auch, Geschäftsbeziehungen fortzuführen
Ein ERP-System bildet Ihre zentralen Geschäftsprozesse ab. Bestellungen, Lieferavis und Rechnungen fließen jedoch über Unternehmensgrenzen hinweg.
Damit diese Prozesse funktionieren, müssen beide Seiten dieselben Daten und Regeln verstehen. Dazu gehören Artikelnummern, GLNs, Einheiten, Lieferadressen und Regeln für Teillieferungen.
Bei einem ERP-Wechsel ändern sich häufig Datenstrukturen, Felder oder Prozesse. Bestehende EDI-Anbindungen müssen daher geprüft und für das neue ERP-System eingerichtet werden.
Der Wechsel ist erst abgeschlossen, wenn auch Ihre Handelspartner mit dem neuen Setup arbeiten können.
2. Warum dieser Arbeitsbereich leicht unterschätzt wird
Wer nur die technische Anbindung betrachtet, plant nicht den gesamten Prozess.
3. Die Handelspartner-Anbindung vom ERP-System entkoppeln
Bei einem ERP-Wechsel sollten Unternehmen entscheiden, welche Prozesse in das ERP-System gehören und wo die Partneranbindung besser separat organisiert wird.
Das ERP-System bleibt das führende System für interne Geschäftsprozesse und Stammdaten. Eine Konnektivitätsschicht übernimmt Formate, Partnerregeln, Routing, Validierung und Ausnahmen.
So muss partnerspezifische Logik nicht für jede Anbindung im neuen ERP-System neu aufgebaut werden. Und ein künftiger ERP-Wechsel bedeutet nicht, alle Partneranbindungen erneut einzurichten.
Die Wahl Ihres ERP-Systems und die Art, wie Sie mit Handelspartnern kommunizieren, müssen nicht aneinander gekoppelt sein.
4. Fünf Schritte zu einem sicheren ERP-Wechsel
1. Umfang und Migrationsplan festlegen
Procuros erfasst Ihre Handelspartner, Dokumenttypen und Abläufe – einschließlich EDI-Anbindungen, manueller PDF- und E-Mail-Prozesse, individueller Felder und partnerspezifischer Regeln. Gemeinsam mit Ihnen und Ihrem ERP-Implementierungspartner stimmt Procuros ab, was bleiben soll, was sich ändern soll und wer für welchen Teil des Wechsels verantwortlich ist.
Ergebnis: ein gemeinsamer Projektumfang, klare Verantwortlichkeiten und ein abgestimmter Migrationsplan.
2. Die Daten vorbereiten, von denen Ihre Abläufe abhängen
Procuros prüft Kunden- und Artikelnummern, Lieferadressen, GLNs, GTINs, Verpackungseinheiten, Preise und partnerspezifische Kennungen und ermittelt die Daten- und Mapping-Anforderungen für den Dokumentenaustausch. Ihr Team und Ihr ERP-Implementierungspartner übernehmen die Stammdatenkorrekturen im neuen ERP-System.
Ergebnis: konsistente Kennungen und klare Zuständigkeiten für Datenlücken vor dem Testen.
3. Partner unabhängig vom ERP-Wechsel anbinden
Procuros übernimmt die vollständige Verantwortung für die Partneranbindung: Verbindungen, Dokument-Mappings, partnerspezifische Anforderungen und die technische Abstimmung mit Handelspartnern und Logistikdienstleistern. Wo es das Projekt zulässt, richtet Procuros diese Verbindungen ein, während das alte ERP-System noch läuft, und passt anschließend die Anbindung an das neue ERP-System an – statt beim Go-live jede Partneranbindung neu aufzubauen.
Ergebnis: eine vor dem ERP-Wechsel vorbereitete Partneranbindung, bei der bestehende Verbindungen nach Möglichkeit erhalten bleiben.
4. Komplette Abläufe gemeinsam testen
Procuros validiert die vereinbarten eingehenden und ausgehenden Datenflüsse mit den relevanten Partnern – vom Dokumentenaustausch mit dem Partner bis zur Verarbeitung im ERP-System – einschließlich Konnektivität, Mappings und Dokumentzustellung. Ihr Team und Ihr ERP-Implementierungspartner bestätigen, dass die Dokumente die richtigen geschäftlichen Ergebnisse erzeugen. Auch Sonderfälle wie Teillieferungen, Einheitenumrechnungen, Abrechnungsregeln, Duplikate und Fehlerbehandlung werden vollständig abgedeckt.
Ergebnis: getestete Dokumentenflüsse und fachliche Freigabe vor der Umstellung.
5. Umstellung steuern und den Live-Betrieb stabilisieren
Procuros plant mit Ihnen die Reihenfolge der Umstellung, einschließlich Kriterien für die Startbereitschaft und des Umgangs mit offenen Dokumenten und Ausnahmen. Wo sinnvoll, erfolgt der Wechsel schrittweise nach Partner oder Dokumenttyp. Procuros überwacht die vereinbarten Dokumentenflüsse und bearbeitet Ausnahmen, während Ihr Team und Ihr ERP-Implementierungspartner ERP- und Stammdatenthemen klären.
Ergebnis: eine kontrollierte Umstellung, sichtbare Ausnahmen und eine klare Übergabe an den laufenden Support.
5. Die wichtigsten Fragen vor dem Go-live
- Sind alle betroffenen Kunden, Lieferanten und Logistikpartner identifiziert?
- Sind alle Dokumenttypen und Sonderregeln bekannt?
- Sind die benötigten Stammdaten im neuen ERP-System vorhanden?
- Wurden die relevanten Prozesse mit Ihren Partnern getestet?
- Sind Umstellung, Monitoring und Fehlerbehandlung geklärt?
- Sind PDF- und E-Mail-Bestellungen im Zielprozess berücksichtigt?
Ist eine dieser Fragen noch offen, nehmen Sie sie in den Projektplan auf, bevor der ERP-Go-live näher rückt.
Fazit: ERP-Projekte enden nicht an der Systemgrenze.
Der Wechsel auf ein neues ERP-System ist eine Chance, alte manuelle Schritte und Workarounds zu überprüfen, die sich über die Zeit angesammelt haben. Dafür müssen Unternehmen die Partnerkommunikation frühzeitig berücksichtigen und klar festlegen, wer für ihre Migration verantwortlich ist.
Procuros übernimmt die EDI-Migration – von der ersten Bestandsaufnahme bis zum Go-live. Ein Arbeitsbereich weniger für Ihr Team.
Zusammenfassung
Eine ERP-Migration verändert nicht nur interne Systeme. Sie verändert auch, wie Bestellungen, Lieferavis und Rechnungen mit Kunden, Lieferanten und Logistikpartnern ausgetauscht werden.
Diese Anbindungen werden im Projekt oft erst spät berücksichtigt. Dabei enthalten sie partnerspezifische Regeln, Stammdaten und Sonderfälle, die nicht automatisch in das neue ERP-System übernommen werden.
Das Ergebnis: Das ERP-System ist bereit für den Go-live, aber einige Handelspartner können noch nicht zuverlässig über das neue System arbeiten.
1. ERP-Migration bedeutet auch, Geschäftsbeziehungen fortzuführen
Ein ERP-System bildet Ihre zentralen Geschäftsprozesse ab. Bestellungen, Lieferavis und Rechnungen fließen jedoch über Unternehmensgrenzen hinweg.
